September-Update zur Ortsumgehung Pflaumheim

Wie der August war auch der September geprägt von den Arbeiten an den drei aktuell im Bau befindlichen Brücken: über den Mühlbach, über den Pflaumbach und auf Höhe des Gipfelkreuzes. Und auch der zweite Fokus lag weiterhin auf der Renaturierung des Pflaumbachs.

An der Brücke auf Höhe des Gipfelkreuzes, die künftig landwirtschaftlichen Verkehr überführen wird, konnte im September am Überbau gearbeitet werden. Teilweise wurde der Überbau bereits mit Metallgittern bewehrt und betoniert, was auch im Oktober noch fortgeführt wird. Im September bereits abgeschlossen werden konnten die finalen Arbeiten an den beiden Widerlagern der Brücke. Noch davor waren im August Betonfertigteile verbaut worden.

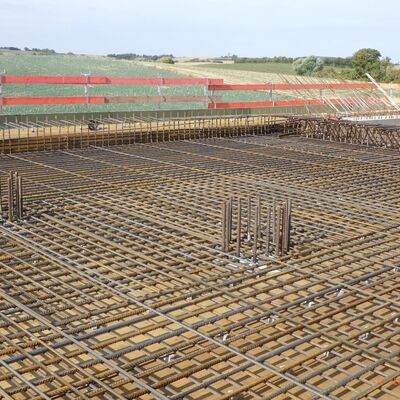

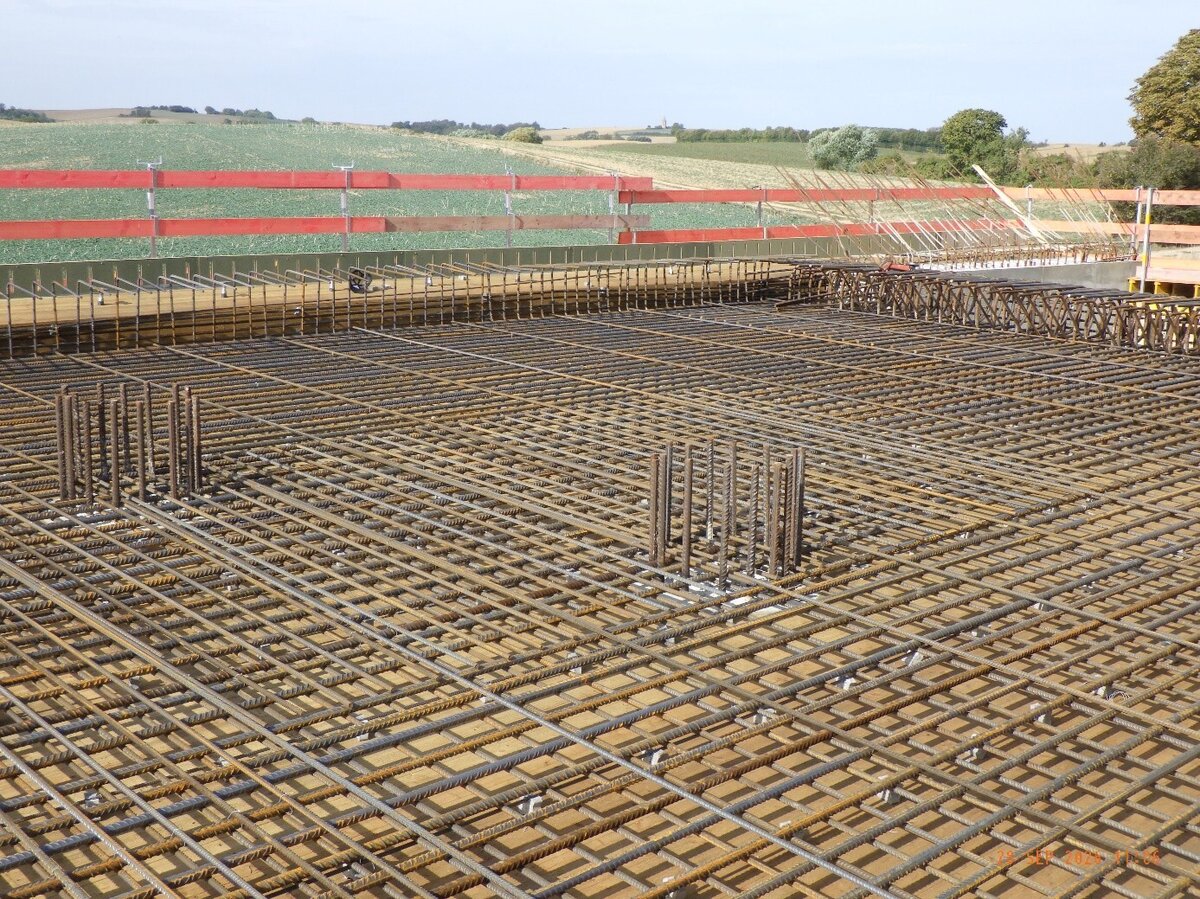

Für den Bau der Brücke über den Mühlbach konnten im September das Traggerüst sowie die Schalhaut für den Überbau fertig gestellt werden, so dass dort aktuell bereits die Metallgitter zur Bewehrung eingesetzt werden. Im Verlauf des Oktobers wird der Überbau dann auch betoniert werden.

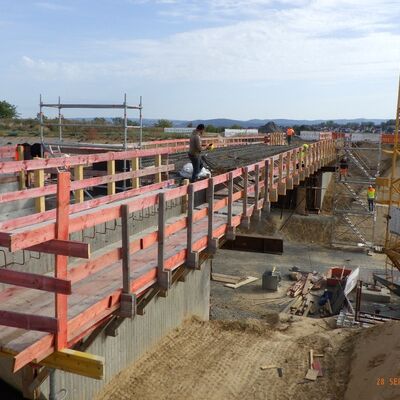

Der Überbau der Brücke über den Pflaumbach konnte im September bereits fertig bewehrt und betoniert werden. Aktuell wird dort schon unter dem Überbau für weitere Betonarbeiten geschalt. Zudem laufen parallel die Vorbereitungen zur Erstellung der Brückenkappen auf dem fertig gestellten Überbau. Dafür wird im Verlauf des Oktobers geschalt und auch schon bewehrt werden. Die Brückenkappen bilden später praktisch die links- und rechtsseitigen Gehsteige der Brücke, auf denen schlussendlich dann Geländer und Sichtschutz anzubringen sein werden, wenn auch betoniert werden konnte.

Während die Arbeiten an der Brücke auf Höhe des Gipfelkreuzes gut zwei Wochen hinter dem Zeitplan liegen, sind diejenigen an der Brücke über den Mühlbach und an der Brücke über den Pflaumbach sogar vor dem Zeitplan.

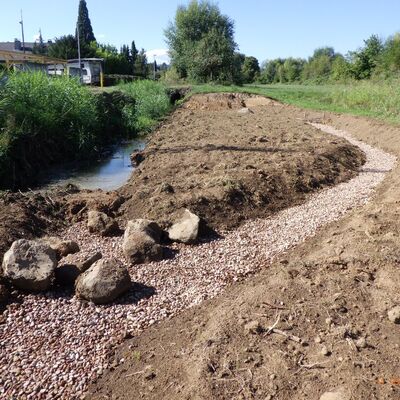

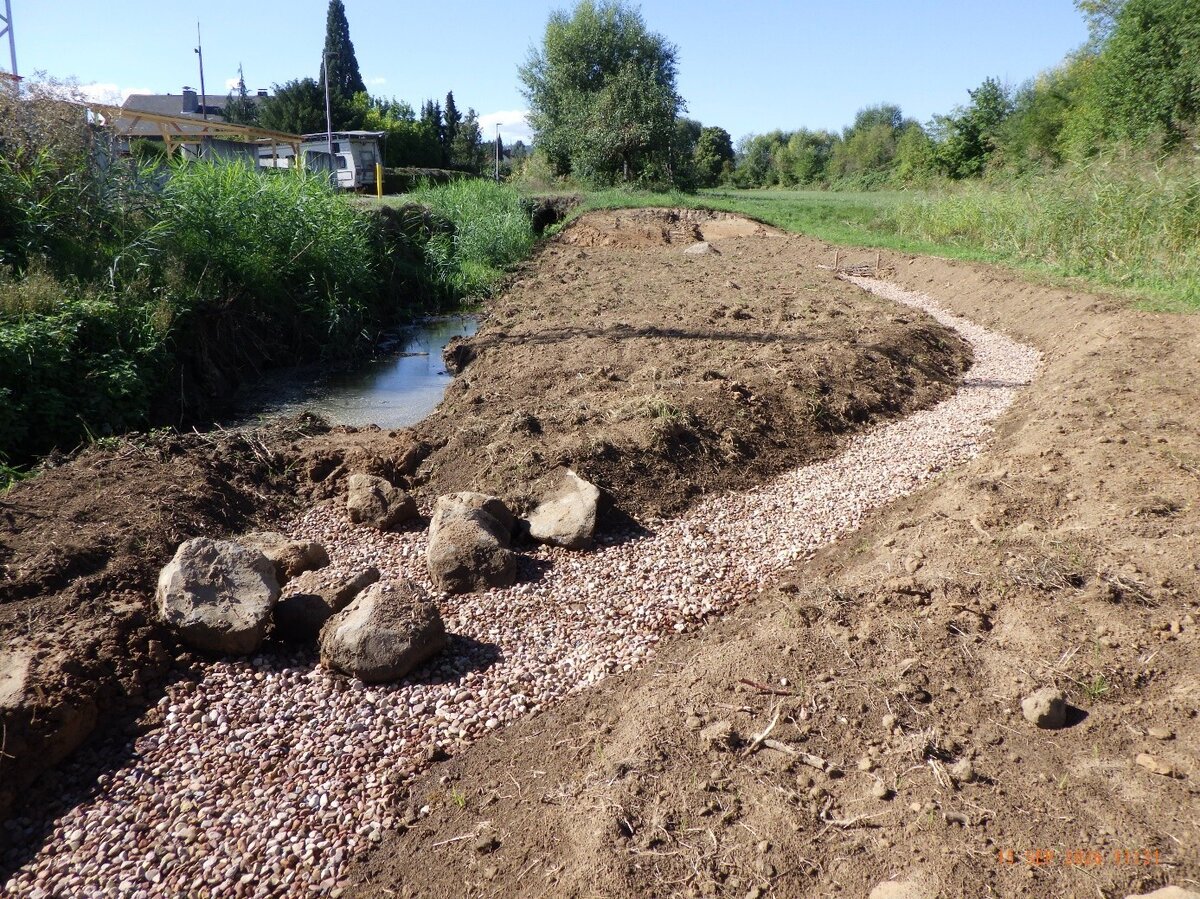

Die Renaturierung des Pflaumbachs konnte im September maßgeblich voranschreiten. In den beiden bisher bearbeiteten Bereichen - also einerseits im Umfeld der Pflaumheimer Wohnbebauung und andererseits entlang der Biebigheimer Straße - konnte das Bachbett neu modelliert und die Randbereiche schon wieder mit Oberboden bedeckt werden. Im Verlauf des Oktobers werden diese beiden Teilbereiche so weit abgeschlossen werden können, dass durch das neu modellierte Bachbett schon wieder Wasser fließen kann. Vor Beginn der Renaturierungsarbeiten war das Wasser des Pflaumbachs in den Mühlbach umgeleitet worden, so dass im trockenen Bachbett gearbeitet werden konnte. Auch dieser Prozess wurde von den jeweiligen Fachbehörden eng begleitet - etwa vom Wasserwirtschaftsamt, aber auch vom Naturschutz und dem Fischereiwesen am Landratsamt. Im Oktober werden noch die Renaturierungsarbeiten dann auch für das Teilstück dazwischen beginnen können - also dort, wo künftig eine Brücke der Ortsumgehung über den Pflaumbach führen wird. Von Herbst bis Frühjahr wird auf dem Areal dann noch gesät und gepflanzt. Insgesamt wird die Renaturierung sowohl eine erhebliche ökologische Aufwertung bedeuten und zugleich den Retentionsraum und damit den Hochwasserschutz verbessern.
