März-Update zur Ortsumgehung Pflaumheim

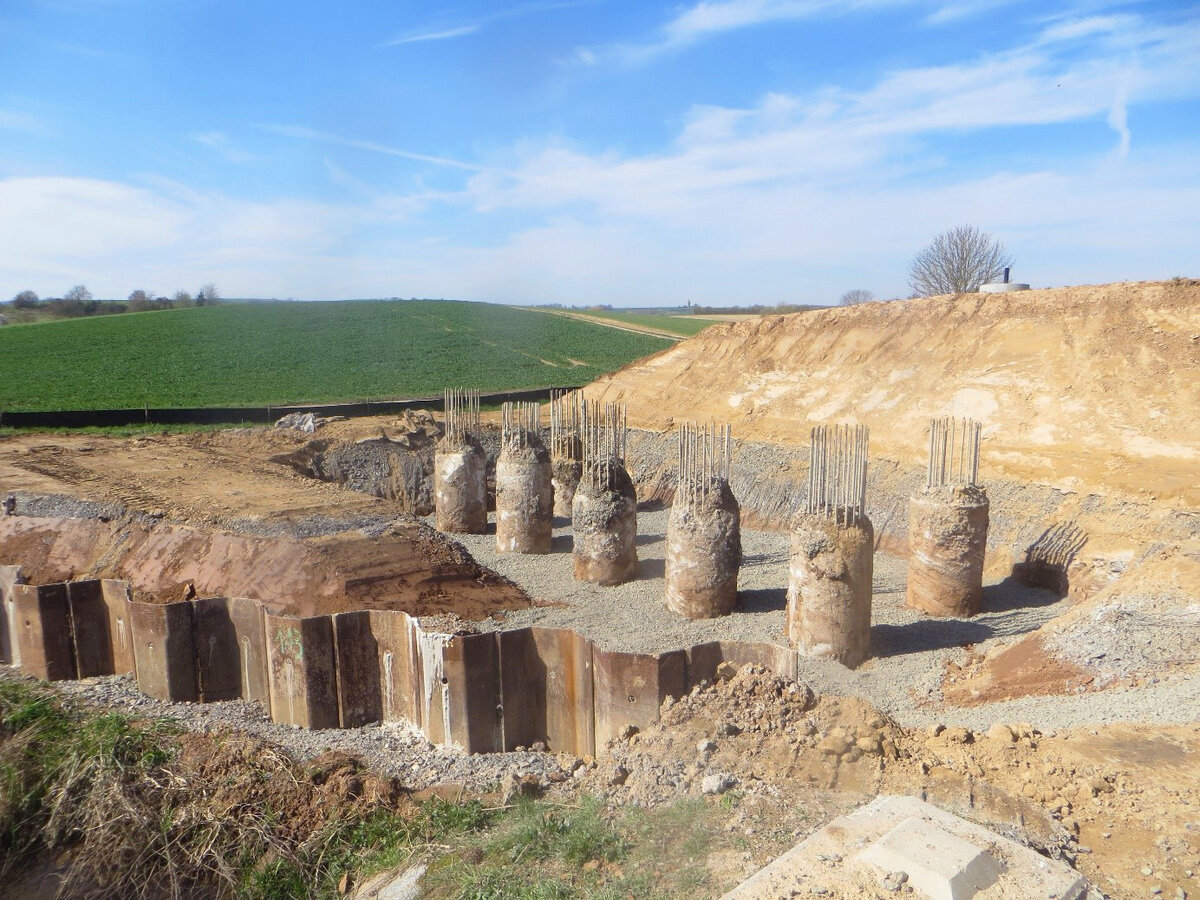

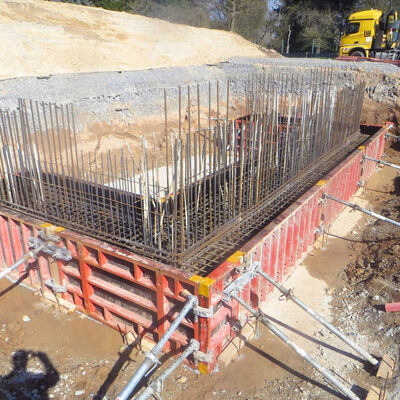

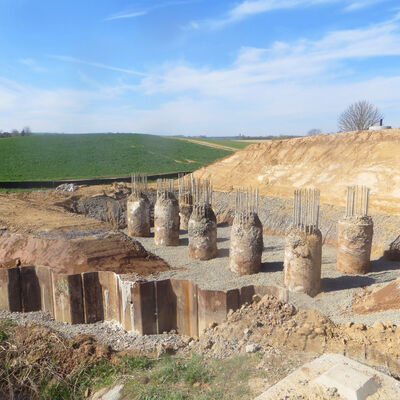

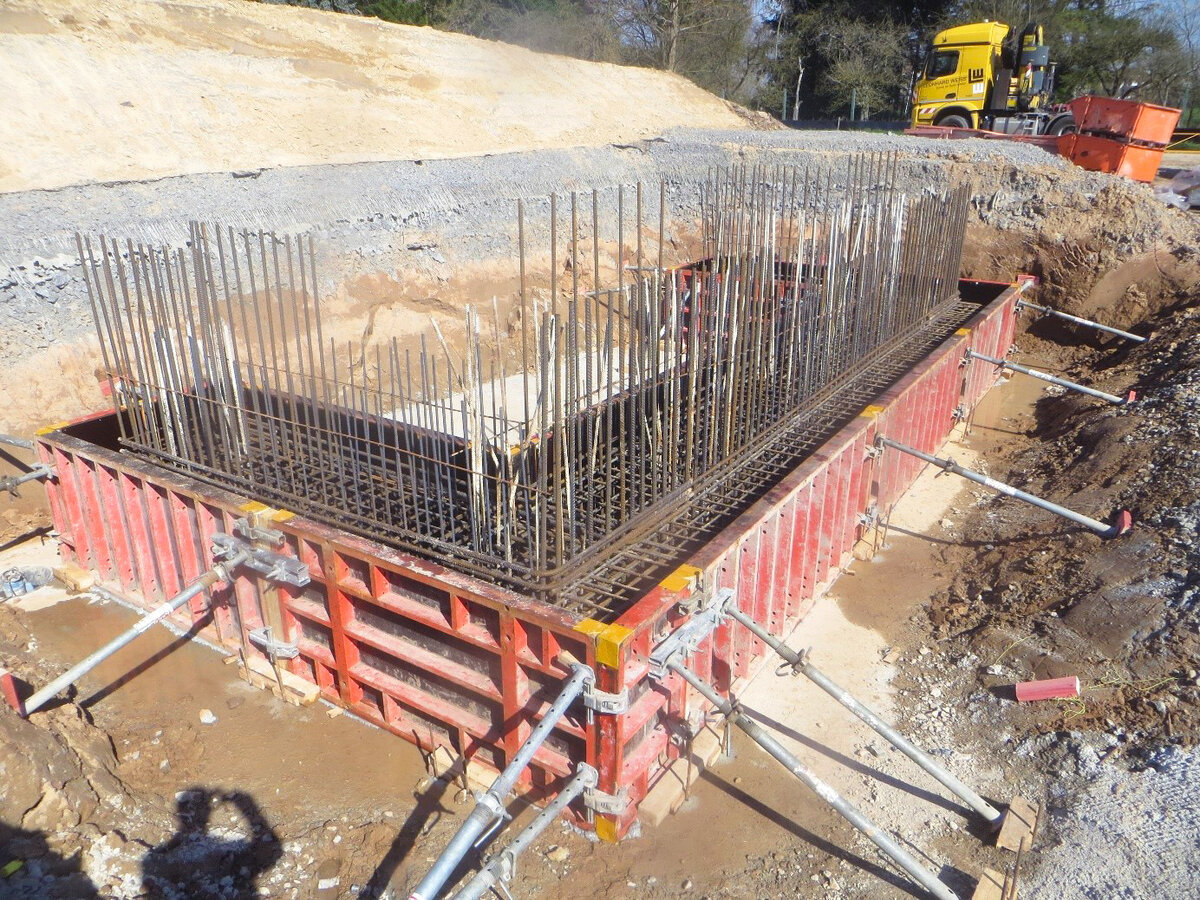

Im März konnten die Arbeiten an den drei Brückenbauwerken über den Mühlbach, über den Pflaumbach sowie zur Überführung des landwirtschaftlichen Verkehrs auf Höhe des Gipfelkreuzes fortschreiten. Nachdem die Pfahlgründungen für die Brücke über den Pflaumbach fertig gestellt waren, wurde dort im März ein Baukran aufgestellt. Derzeit werden auf diesen Gründungen bereits die Pfahlkopfbalken betoniert. Parallel laufen bereits die Vorbereitungen zur Ausführung der gleichen Betonarbeiten zur Erstellung der Pfahlkopfbalken an der Brücke über den Mühlbach. Für die Überführung auf Höhe des Gipfelkreuzes konnte im März die Baugrube fertig ausgehoben werden, so dass mit den Pfahlgründungen begonnen werden konnte. Sobald diese fertig gestellt sein werden, sollen auch darauf die Pfahlkopfbalken betoniert werden. Um die Standsicherheit der Brücken sicher zu stellen, waren Bohrpfähle erstellt worden, die mit einem Durchmesser von bis zu einem Meter rund 15 Meter bis 20 Meter in die Erde ragen.
Um den Pflaumbach im kommenden Sommer 2026 zu renaturieren, werden derzeit bereits Vorbereitungen vorgenommen. Mit der Renaturierung werden sich nicht nur erhebliche ökologische Aufwertungen ergeben, sondern sie verbessert auch den sogenannten Retentionsraum - also die Fläche, die zum Hochwasserschutz beiträgt.

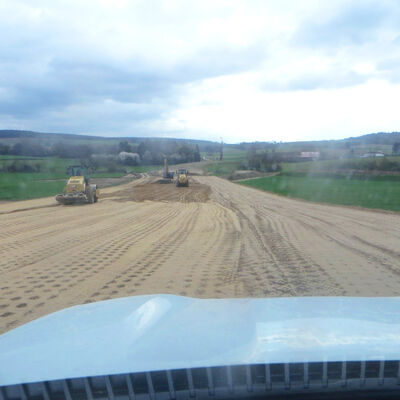

Die Aufschüttung des späteren Straßendamms im Bereich zwischen den Brückenbauten konnte im März wieder fort gesetzt werden, nachdem diese Arbeiten auf Grund der feuchten Witterung ruhen mussten, bis die Erde wieder ausreichend getrocknet war. Im April werden damit nun auch die Erdarbeiten zur Erstellung des Versickerungsbeckens am Wartturmweg sowie zur Erstellung des Regenrückhaltebeckens am Baumertsgraben beginnen können.
Der durch die schlechten Witterungsbedingungen entstandene Verzug von rund drei bis vier Wochen konnte nun schon fast wieder vollständig aufgeholt werden, so dass die Baumaßnahmen beinahe wieder zurück im vorgesehenen Zeitplan sind.
Als zusätzliche Arbeiten über den vorgesehenen Zeitplan hinaus ist das Landratsamt dem Wunsch aus der Bevölkerung nach gekommen, den Wartturmweg, über den bereits eine Brücke fertig gestellt ist, bereits jetzt schon wieder provisorisch zu ertüchtigen. Die provisorische Durchfahrt konnte im März hergestellt, die notwendigen verkehrsrechtlichen Anordnungen konnten erlassen und die Beschilderung angebracht werden. Derzeit wird noch zwischengelagertes Baumaterial von den Zu- und Abfahrten geräumt, so dass die Verkehrsfreigabe Anfang April erfolgen können wird. Ab dann wird sich die eigentlich eingerichtete Umfahrung erübrigen und der Baustellenverkehr über die neue Brücke geleitet werden, um Kreuzungskonflikte zu vermeiden.
